niedziela, 30 grudnia 2012

surowy prawie zamknięty

wczoraj zakończył się montaż okien, więc możemy uznać, że mamy stan surowy zamknięty :)
do pełnego zamknięcia brakuje jeszcze uszczelnienia 20 cm przestrzeni nad oknami salonu.

stolarka jest w kolorze jasnopopielatym (RAL 7001), okna o profilu bluevolution, (Ug=0,5, Uw=0,76; oczywiście dla okna referencyjnego). Teoretycznie okna powinny być ciepłe, energooszczędne ale tego dowiemy się w trakcie użytkowania ;)

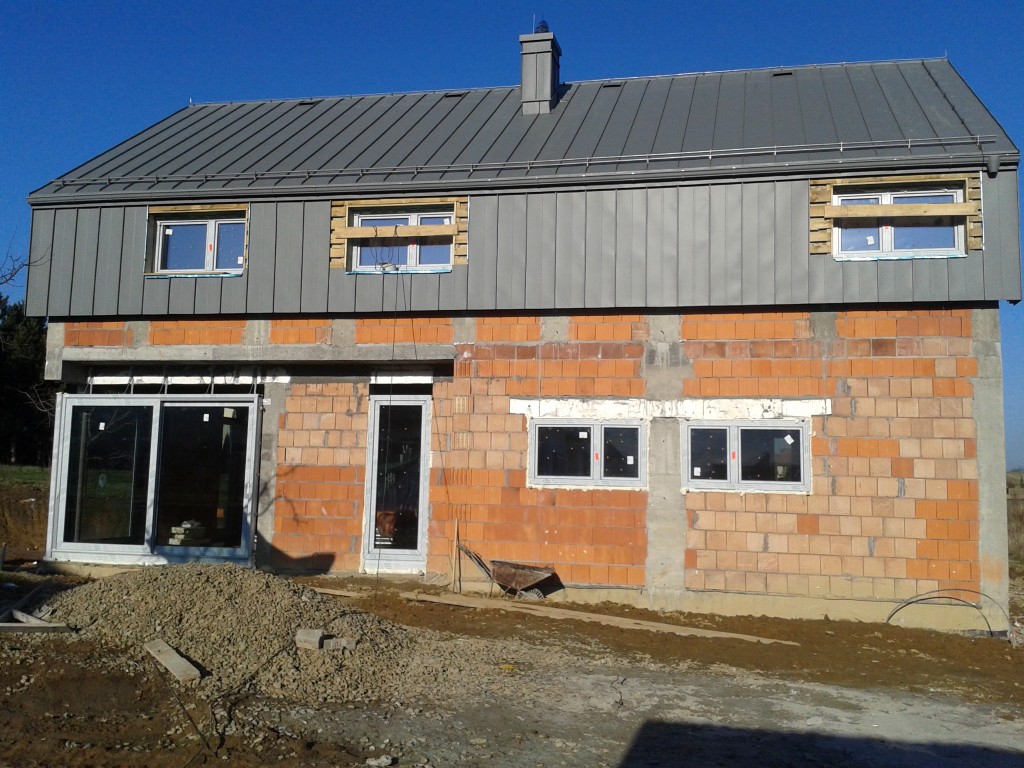

widok z zewnątrz:




wewnątrz w tym momencie jest wrażenie że nagle zrobiło się ciemniej niż było - ramki okienne jednak zabierają sporo światła więc cieszę się, że powiększyliśmy poziome okna na poddaszu. bez tego myślę, że byłoby bardzo ciemno. zastanawiam się również czy były potrzebne podziały pionowe w tych oknach. szczególnie w łazience wspólnej na poddaszu okno wydaje się być bardzo małe.
mam nadzieję, że to jeszcze wszystko tak naprawdę jest złudzeniem - tynki powinny sporo zmienić :)

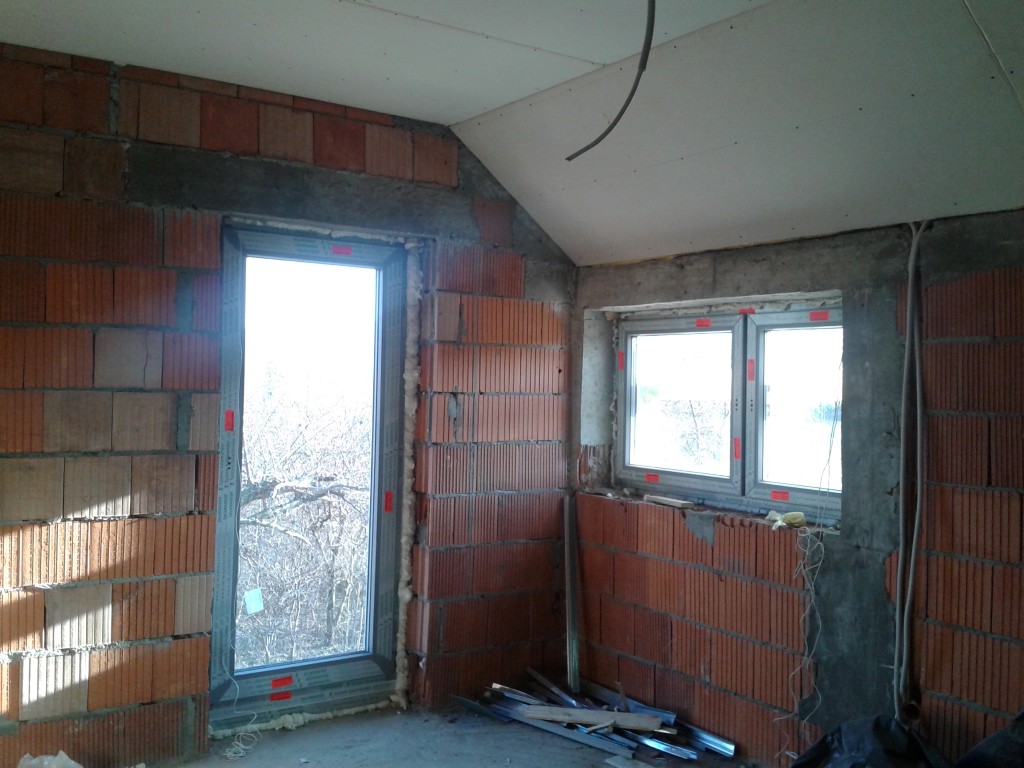

salon z otwarty i zamkniętym oknem, drugie zdjęcie to widok ze schodów

kuchnia
przeszklenie klatki schodowej

główna sypialnia i gabinecik

sypialnie na poddaszu: południowa i północna


czwartek, 20 grudnia 2012

:(

koniec świata! okien nie będzie :(
niestety dzisiaj zadzwoniła ekipa montażowa, że ich główny spec od suwanek ma zapalenie ucha i nie może przyjechać....
wszystko się przesuwa niestety o tydzień o ile do 27.12 spec wyzdrowieje....

poniedziałek, 17 grudnia 2012

dziki tłum

dzisiaj w iwce szaleństwo ekip: elektryka, ocieplenie, kominki, okna, wnętrza i na dokładkę gazowi :)
efekt na koniec dnia:
- przyłącz gazu (zupełnie niespodziewanie przyjechali i zrobili)
- odgromówka
- wytyczne do kominka akumulacyjnego, choć jeszcze się zastanawiamy nad zamontowaniem jakiejś nowoczesnej kozy
- uzgodniony montaż okien na piątek 21.12.2012 (!)
- wstępny projekt łazienki na parterze - ze względu na montaż rur od rekuperacji pod oknem, przenieśliśmy toaletę na ścianę z umywalką, na całej szerokości ściany ma być zrobione lustro powiększające przestrzeń

czwartek, 6 grudnia 2012

nowości

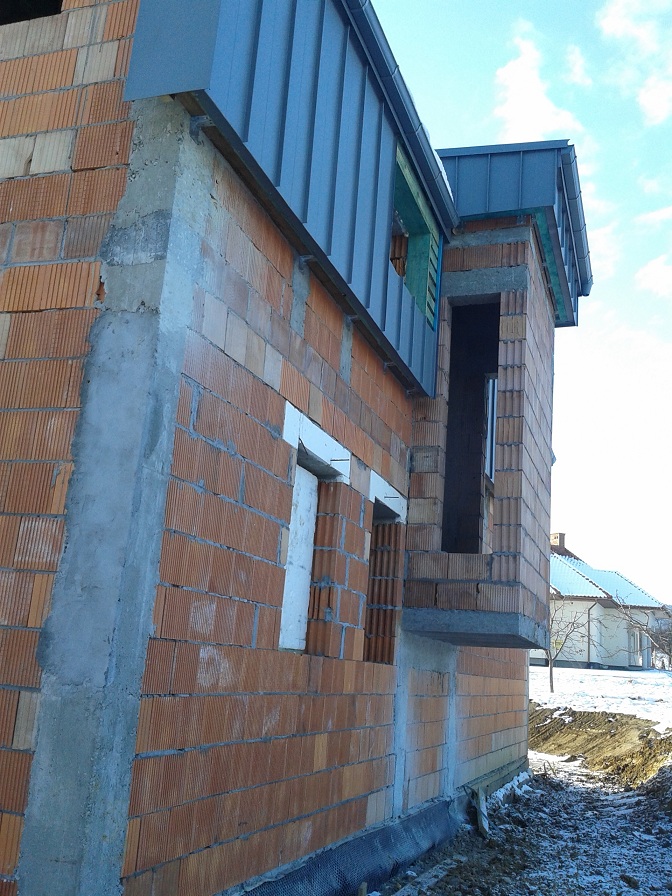

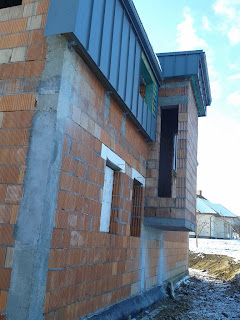

można powiedzieć że 90% dachu skończone - pojawiła się obróbka na szczytach a rynny czekają na rury spustowe, które czekają na ocieplenie zewnętrzne. zrobienia pozostały okna, na które czekamy my.

niestety profile okienne nie dojechały dzisiaj z niemiec - kolejny transport ma być dopiero za tydzień. wykonawca musi mieć 2 dni na przygotowanie okien, 1 dzień na transport na budowę i 1 dzień na montaż (tylko do -5 st). czyli wychodzi 20.12 :(

wczoraj zrobiony został przyłącz prądu do budynku więc mamy już zamontowaną rozdzielnicę w wiatrołapie i przy okazji kopania, bednarkę wokół domu, odsuniętą ok 80 cm od ścian zewnętrznych. w odpowiednim momencie będzie można zrobić odgromówkę.





wewnątrz również coś się dzieje - mianowicie ocieplenie stropodachu wełną układaną krzyżowo: 20 i 15 cm
na wełnę mają zostać położone płyty osb, tak aby można było swobodnie rozłożyć orurowanie rekuperatora.
